2008年第三季度安全质量大检查通报
2008-11-03 00:00:00
根据浙智科(2008)字第32号关于《第三季度安全质量大检查》的通知精神,为了使公司的安全生产管理、文明施工管理和施工质量管理水平进一步提高,达到制度化、规范化,公司派出了以总工程师方豪松为组长,工程总监兼质安部经理徐保伟,工程部副经理王建成等参加的检查组进行了2008年第三季度安全质量大检查。这次检查采用抽查形式,集中检查了公司的大、中型工地和重点工程。
本次检查包括了江西婺源大酒店、衢江花园、山田.御景城、瑞安上望九三新村、彩虹城三期、西溪蝶园一期、杭州农副产品中心、望江商务楼,西湖大道B-1地块,钱江新城07地块等十个项目部及丽水分公司、永嘉分公司、舟山分公司、宁波分公司,一分公司和三分公司等六家分公司,共检查了16个单位共16个工地。图1,图2为检查组检查现场。

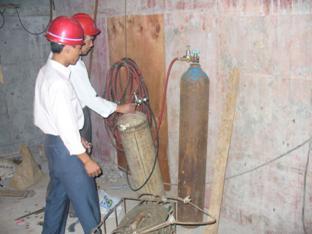

图1、检查组在宁波分公司现场指导安装管理和安装技术。 | 图2、检查组在永嘉分公司工地交流安装技术要求 |
检查于十月十八日开始至十月二十五日结束,历时七天。本次检查根据通知精神,主要围绕下列项目进行:
1.企业品牌要求贯彻实施情况,主要包括统一服装、统一安全帽、工地办公室挂牌情况及工地现场公司横幅、广告布悬挂情况。
2.三级安全教育执行情况,安全制度执行情况,安全交底记录及日记。
3.施工日记。
4.施工技术资料。
5.工地安全环境。
6.材料及仓库制度。
7.施工质量和安装质量通病防治情况。
8.劳动合同签定情况。
检查结果根据上述八个方面大体情况如下:
1.根据公司企业品牌要求,大部分项目部均有统一安全帽、统一服装的要求,有80%以上的工地已佩戴了统一的安全帽。但由于工地民工流动性过大,统一服装管理未能及时跟上,办公室责任制牌子的悬挂:在大部份具备悬挂条件的项目部办公室都进行了悬挂,但工地大幅宣传布悬挂偏少,主要原因是业主不让挂。公司希望有条件的工地能尽可能争取悬挂。
2.三级安全教育执行情况良好,除少数项目部未办理以外,普遍都进行了三级安全教育,且教育后分三级进行了考试,考试合格后建档上岗。但资料的填写尚有很多欠缺。教育时间不够,代签名现象仍有发生,填写错误现象在多个项目部里有发生。安全交底记录档案虽已基本建立,但仍有少数分公司,项目部有“断档”现象,不能完全连续一致。同时也有代签名现象。请各分公司、项目部务必引起足够重视。这项工作将作为下次检查时处罚的重要依据,对未做好三级安全教育的,未做好周安全交底的工地坚决处罚。
3.施工日记。作为施工管理过程的主要记录文件,除个别工地无施工日记外,绝大多数都按时做了施工日记。但日记质量普遍不够理想。主要是①.对当天发生的事情、工作安排、人员情况、完成的工作内容无详细记录。②.无每天的安全交底记录。③无每天的安全日记内容。所以该项工作经多次检查后效果仍不明显,还有待提高。
4.施工技术资料的管理。基本上是跟着总包、监理方的要求完成的。总包和监理管理比较规范、严格的工地相对资料也比较完善。对于一些无总包方或总包、监理方管理较松散的工地,技术资料的管理仍显的较薄弱。希望各施工工地按公司的相关要求统一标准,同步跟上。
5.工地安全环境总体情况良好,仅查到一个工地有乙炔、氧气瓶存放距离不合要求(衢江花园)及个别工地配电箱随地搁置。虽然安全隐患不多,但仍应足够重视,望再接再厉。这是管理中的重中之重。
6.材料及仓库管理相对还是较薄弱的环节,主要表现在:①.只有极少数工地材料堆放整齐,挂牌清晰。②.大部份工地都只有材料申购清单和审批程序,而无购买材料的进货台帐、检验单、出货记录(领料单)和库存台帐。③.由于材料管理的混乱会直接导致次品流入工地。这方面是有教训的。各分公司、项目部应有足够的重视。
7.施工质量:大部份工地经过上次的检查指导都有一定提高。普遍都能满足合格工程的安装要求,但用优质工程质量标准来衡量尚有一定的距离。有些质量通病屡纠屡犯,说明有的分公司、项目部在管理上存在着明显的监督不力现象。检查表明质量通病的防治任务还很艰巨,这是一项长期的工作。尤其对新建的项目部还需加强辅导和监督。例:支架与管道的绝缘,独立管段支架的设置,支架的制作方法,麻丝的及时清理及防腐,临时封堵等现象在一些项目部里习以为常。这些缺陷看似简单,实际上直接影响观感质量和功能质量,违反了规范要求。做好这些工作并不增加多少投资,但质量会有很大的改观。何乐而不为呢?希望各分公司、项目部多重视,尤其是一些老项目部更应杜绝,以逐步形成公司的统一品牌要求。对屡教不改者公司将采取一定的处罚措施。
8、劳动合同的签定情况:除钱江新城07地块已签订外,其它工地均未签定,望能逐步完善这项工作。检查结果表明,大部份分公司和项目部对公司的企业文化,工程的安全管理,质量管理,施工管理还是比较重视的,也出现了几个令人耳目一新、管理规范的分公司和项目部。特别值得一提的舟山分公司,他们在项目管理上精益求精,从材料申购、审批、检验、领料都有很完整的程序要求。管理资料齐全,尤其是安全资料十分完整。安装上十分注意细部的处理,所安装的工程缺陷较少,建议其它分公司、项目部的工程技术管理人员有机会应当多取取经,学习他们的管理方法和认真负责的精神,以提高自己的安装水平。还有三分公司的项目管理也给检查组留下了较好的印象。该分公司自从上次检查提出批评后,进行了认真整改。安全资料做的基本完整和准确。还有西溪蝶园一期项目部这次检查提出批评后,几天内就把安全资料补齐并送到公司复验,这种精神是值得其他分公司和项目部学习的。图3,图4为三分公司在较差的办公条件下仍能把牌子悬挂整齐,办公室保持清洁。

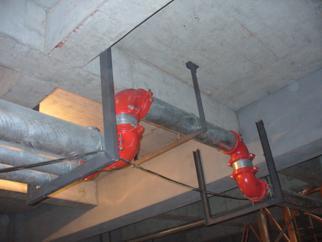

图3 | 图4 |
在看到成绩的同时,同样不能忽略存在的问题,检查组看到在望江商务楼和西溪蝶园一期等工地经上次检查提出后,三级安全教育和安全交底资料仍只字未动,一旦发生意外,责任非常重大,将直接影响公司资质。这绝不是危言耸听。值得表扬得是西溪蝶园一期项目部,这次检查提出批评后几天内就整改完毕。建议其他项目部引以为戒,认真整改,绝不犯同样的错误。
在这次检查中看到质量通病的防治仍不乐观,下面列举几例:

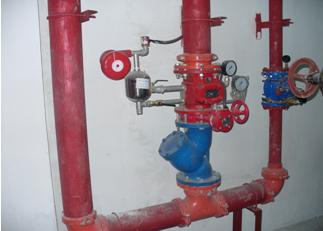

图5,在一分公司工地看到,把过滤器安装在向上流动的管道上, 使过滤器完全失去了它的作用。 | |
图6,在一分公司工地看到, 把软接头安装在立管上,上部连接着多个笨重的阀门,从而失去软接头的真正意义。 |
软节头正确的连接方法:应安装在泵出口的横管上,由于条件所限,不得不在立管上安装时,应在软节头的上方阀门处设托架。
图7,在衢江花园工地看到,? 乙炔、氧气瓶存放距离不合要求的情景。 | |
图8,在江西婺源大酒店工地看到,从不清理的加工现场。 | |
图9,在江西婺源大酒店 工地看到DG150管道大转弯无支架的情景。 | |
图10,在钱江新城07地块工地看到,支架离卡箍距离过近的情景。(正确的距离为15CM-30CM)。 |
检查发现还有很多其它错误不一一列举。希望各分公司、项目部对照这次检查中暴露的缺陷,并参照其它分公司、项目部产生的质量通病,对照检查自己,认真整改,努力不断提高自己的安装、管理水平,使本单位的管理、安装水平更上一个台阶。对屡教不改的情况,公司将在以后的检查中视情节采取一定的处罚措施。
